你以为看板的早会与Scrum一样吗,NO!
- 2022-01-18 10:45:48
- 明兰 原创
- 1498

Scrum团队的每日站会是以人为中心,每个人互相同步和汇报彼此的工作转态:
- “我昨天做了什么?”
- “我今天要做什么?”
- “我遇到了什么阻碍?”
1、所谓走读,指每日站会要按照拉动的方向,从下游向上游(从右向左)走读看板里的每个工作项状态。
2、然后,按照流程步骤,做出拉动某一工作项的决策。
拉动哪一个工作项是团队的决定,总的来说要遵循“stop starting, start finishing”的原则。决策时需要综合考虑工作项的服务类别、延期成本,价值、风险、依赖关系、工作量、进入看板的时间和截至日期等。
3、由于看板墙上已经高度可视化了工作项的状态,一目了然,不需要像Scrum团队那样,每个人逐一汇报每个工作项的进展。
在走读和拉动的时候,团队要重点关注如下工作项:- 被阻碍的工作项
- 有延期风险的工作项
- 几天都没进展的工作项
- 有bug的工作项
- 是否有在看板墙里没有可视化的信息吗?
- 瓶颈在哪里?
- 是否有没识别的阻碍吗?
- WIP (在制品:即未完成的卡片个数)上限是需要调整?
- 优先级对每个人都清楚吗?
- 更新了的看板
- 拿掉Done了很久的卡片
- 可能触发会后讨论。
- 具体要讨论的问题不要占用站会的15分钟时间。

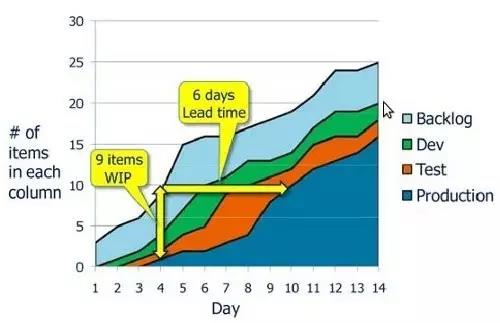

- 更新的累计流图,如图:

- Scrum是基于团队的工作方式,而看板是基于价值流的工作方式。
- 其次,管理的范围可能不同。
- 首先按照看板早会的四部曲的方式开
- 在第四步检视这一步,集中检视每个人手上工作的阻碍项

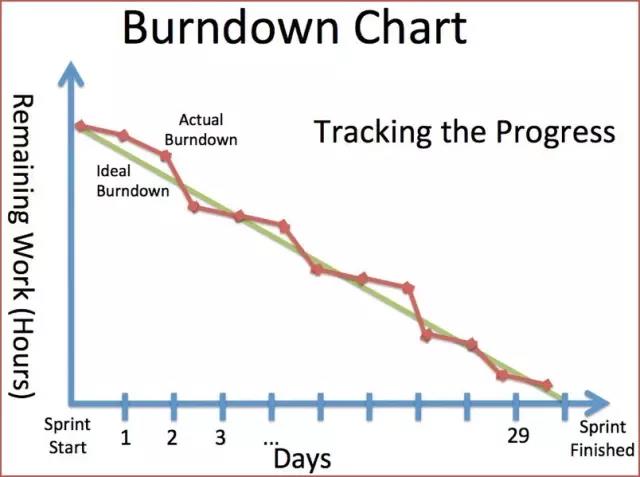

- 最后,不要忘了更新Sprint燃尽图,如图。
如果燃尽图提示当前的Sprint有风险,团队要讨论怎么办。所以说,你引入了看板技术,并不代表你应该抛弃Scrum的基本流程。
